엔비디아 다음은 전력이다 2부: 가스터빈과 원전, 데이터센터에 전기를 만드는 기업들

AI 데이터센터에 전기를 만드는 발전 단계를 다룹니다. GE 버노바, 지멘스 에너지, 미쓰비시중공업, 두산에너빌리티의 가스터빈과 빅테크 원전 계약을 수주·리드타임 수치로 정리합니다.

목차

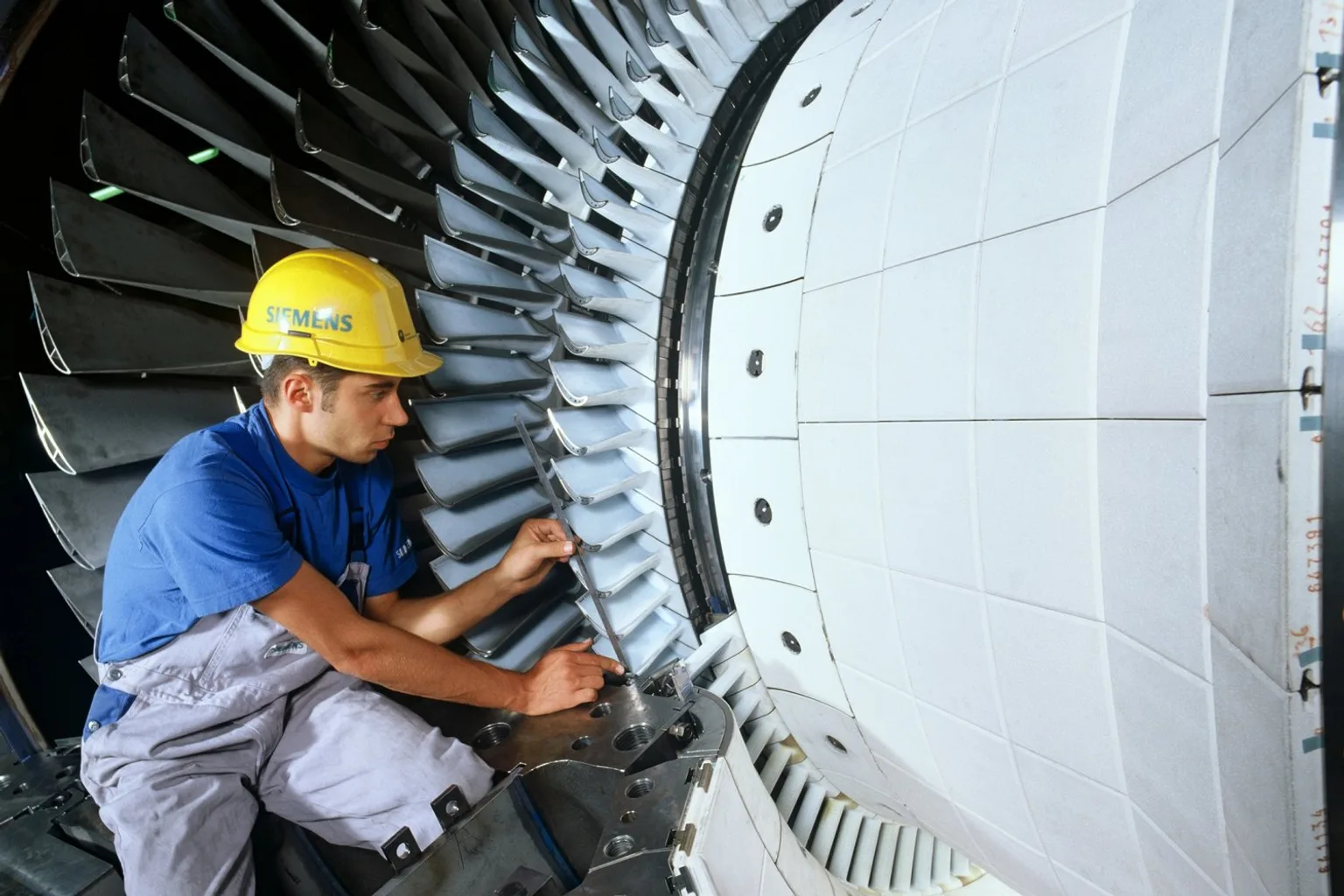

독일 지멘스 공장에서 작업자가 SGT5-4000F 가스터빈의 회전체(로터)를 조립하는 모습. 지멘스 에너지는 GE 버노바, 미쓰비시중공업과 함께 대형 가스터빈 시장을 나눠 가진다

사진: Siemens Pressebild(지멘스 보도사진), CC BY-SA 3.0, 위키미디어 공용 원본을 잘라 사용

발전은 연료나 핵분열, 바람과 햇빛 같은 에너지를 전기로 바꾸는 단계입니다. AI 데이터센터로 가는 전력 공급망의 맨 앞에 있습니다. 여기서 만든 전기가 송전망과 변전소, 배전망을 거쳐 서버에 닿습니다.

데이터센터가 원하는 전기는 "많이, 하루 24시간 끊기지 않게, 되도록 빨리"입니다. 그래서 최근 2년 동안 시장의 관심은 가스터빈과 원자력발전에 몰렸습니다. 2부에서는 두 발전원이 어떤 역할을 하는지, GE 버노바와 지멘스 에너지, 미쓰비시중공업, 두산에너빌리티가 각각 무엇을 만들고 수주가 얼마나 쌓였는지, 빅테크가 원전과 맺은 장기 계약은 어떤 구조인지를 원문 수치로 정리합니다.

엔비디아 다음은 전력이다 시리즈. 1부: 왜 전력이 AI의 병목인가 · 2부: 발전(가스터빈·원전) · 3부: 변압기·송전·케이블 · 4부: 배전·데이터센터 내부 전력·ESS · 5부: 반도체보다 나은 투자처인가

발전 단계는 무엇을 하고, 데이터센터는 어떤 발전원을 원하나

발전소는 전기를 만드는 곳이지만 발전원마다 성격이 다릅니다. 태양광과 풍력은 연료비가 들지 않는 대신 날씨에 따라 출력이 바뀝니다. 가스와 원자력은 날씨와 관계없이 정해진 출력을 낼 수 있습니다. 데이터센터는 서버를 1년 내내 거의 같은 부하로 돌리므로 뒤쪽 성격의 전기가 필요합니다.

같은 "꾸준한 전기"라도 짓는 데 걸리는 시간은 크게 다릅니다. 그래서 지금은 가스터빈 쪽으로 주문이 몰립니다.

발전원데이터센터에 주는 것한계대표 기업
가스복합화력24시간 출력, 원전보다 짧은 건설 기간터빈 대기 수년, 연료비와 탄소 배출GE 버노바, 지멘스 에너지, 미쓰비시중공업, 두산에너빌리티
기존 원전(재가동·출력 증강)탄소 없는 24시간 전기, 장기 고정 계약쓸 수 있는 원전 수가 정해져 있음컨스텔레이션, 비스트라, 탈렌
소형모듈원전(SMR)데이터센터 가까이 둘 수 있는 원전상업 운전은 대부분 2030년 이후X-에너지, 카이로스 파워, 오클로, 테라파워
현장 발전(연료전지·엔진·소형 터빈)전력망 연결을 기다리지 않고 바로 가동인허가·배출 논란, 단위 비용블룸 에너지, 캐터필러, 바르질라

가스터빈: 가장 빨리 늘릴 수 있지만 줄이 가장 길다

가스터빈은 공기를 압축해 천연가스와 함께 태우고 그 고온 가스로 회전체를 돌려 발전기를 움직이는 기계입니다. 대형 발전소용(헤비듀티) 터빈과 항공기 엔진을 바탕으로 만든 소형 항공 전용형(에어로데리버티브)으로 나뉩니다. 대형 터빈의 배기열로 증기를 만들어 증기터빈을 한 번 더 돌리면 가스복합화력이 됩니다.

그런데 이 기계를 만들 수 있는 회사와 공장이 적습니다. 미국전력연구소(EPRI)는 대형 터빈을 받는 데 약 5년, 소형은 18~36개월이 걸린다고 봤고 "초대형 부품을 단조할 수 있는 곳은 세계적으로 매우 제한적"이라고 설명했습니다. 우드매켄지는 가스터빈 가격이 2027년 말 kW당 600달러에 이르러 2019년보다 195% 오를 것으로 전망했습니다(유틸리티 다이브, 2026년 4월 9일).

제조사들이 말하는 대기 기간도 비슷합니다. GE 버노바는 2026년 4월 실적 발표에서 새 대형 터빈 주문의 리드타임을 "약 3년"이라고 했습니다. 하지만 같은 자리에서 2029년과 2030년 생산 물량은 합쳐서 약 10GW만 남았다고 밝혔습니다. 미쓰비시파워 유럽·중동·아프리카 책임자는 2026년 7월 인터뷰에서 납기가 팬데믹 직후 2년에서 5년 이상으로 늘었고 2031~2034년 인도분을 계약하고 있다고 말했습니다. 미국 최대 발전사 넥스트에라의 존 케첨 CEO는 2025년 6월 새 가스발전소를 지으려면 최소 7년이 걸린다고 했습니다.

가스터빈 주문이 길게 줄을 섰지만 공장에서 나오는 물량은 한정돼 있어 대기 기간이 수년으로 늘어나는 구조

GE 버노바: 세계 최대 가스터빈 회사가 파는 것은 "생산 슬롯"

GE 버노바는 2024년 4월 GE에서 분사한 에너지 장비 회사입니다. 사업부는 가스터빈과 원전·수력 장비를 맡는 파워(Power), 변압기·개폐장치 같은 전력망 장비를 맡는 전력화(Electrification), 풍력(Wind) 세 개입니다. 이 가운데 AI 데이터센터 수요가 가장 직접 들어오는 곳이 파워 부문의 가스터빈입니다.

GE 버노바의 가스터빈 장사에서 눈여겨볼 개념은 **슬롯 예약 계약(SRA)**입니다. 고객은 아직 정식 발주 전이라도 이 계약으로 돈을 내고 몇 년 뒤의 생산 순번을 먼저 잡아 둡니다. 2026년 2분기 기준 정식 수주잔고는 53GW, 슬롯 예약은 63GW로 합계 116GW였습니다. 분기 동안 새로 맺은 계약 20GW 중 18GW가 슬롯 예약이었습니다.

항목(2026년 2분기)수치비교
전사 수주242억 달러전년 동기 대비 +88%(내부 성장 기준)
전사 매출111억 달러전년 동기 대비 +22%
전사 수주잔고1,760억 달러직전 분기보다 130억 달러 증가
파워 부문 수주167억 달러전년 동기 대비 +134%(내부 성장 기준)
파워 부문 EBITDA 마진18.8%전년 동기보다 2.4%포인트 상승
가스 장비 수주잔고 + 슬롯 예약116GW직전 분기 100GW

출처: GE 버노바 2026년 2분기 실적 보도자료(2026년 7월 22일)

스콧 스트라지크 CEO는 "2026년 말까지 최소 125GW의 가스 장비를 계약할 것"이라고 말했습니다. 생산 능력은 2026년 3분기 연 20GW, 2028년 24GW로 키우고 2030년 30GW를 목표로 준비하고 있습니다. 회사는 같은 분기 연간 가이던스도 올려 2026년 매출 455억~465억 달러, 잉여현금흐름 115억~125억 달러를 제시했습니다.

차트 수치 보기

차트 요약: GE 버노바(GEV) 일봉, 2024-04-02~2026-10-09. 종가 140.00 USD → 1,004.73 USD(+617.7%), 기간 고가 1,195.94(2026-07-06), 저가 119.00(2024-04-05). 표시 지점: 딥시크 충격 2025-01-27 종가 330.00, 2Q26 실적 2026-07-22 종가 985.03.

주가는 분사 첫 거래일인 2024년 4월 2일 종가 140달러에서 2026년 10월 9일 1,004.73달러로 약 7.2배가 됐습니다. 기대가 그만큼 크게 반영됐습니다. 하지만 위 차트의 2025년 1월 27일처럼 AI 수요에 대한 의심이 생긴 날에는 하루 21.5% 떨어지기도 했습니다. 이 낙폭은 5부에서 다시 다룹니다.

지멘스 에너지: 풍력 위기에서 사상 최대 수주잔고로

지멘스 에너지는 2020년 지멘스에서 분사한 독일 회사로, 대형·중형 가스터빈과 변압기·고압직류송전(HVDC) 같은 전력망 장비, 자회사 지멘스 가메사의 풍력 터빈을 만듭니다. 가스터빈과 전력망 장비를 모두 가진 회사라 AI 전력 수요의 두 갈래를 동시에 받습니다.

불과 3년 전에는 존립을 걱정하던 회사였습니다. 2023년 지멘스 가메사의 풍력 터빈 품질 문제로 실적 전망을 철회했습니다. 10월에는 독일 정부 보증을 논의한다는 사실이 알려지며 주가가 하루 30%대 급락했습니다(CNBC는 32%로 보도). 독일 정부는 2023년 11월 14일 150억 유로 규모 보증 한도 가운데 75억 유로를 보증했습니다.

지금은 숫자가 전혀 다릅니다. 2026 회계연도 3분기(2026년 4~6월) 수주는 179억 유로로 사상 최대였고 수주잔고는 1,620억 유로까지 불어났습니다. 가스 서비스 부문은 수주 99억6,700만 유로로 전년보다 61.9% 증가했고 마진은 17.3%였습니다. 전력망 장비를 맡는 그리드 테크놀로지 부문의 수주잔고도 510억 유로입니다. 회사는 연간 전망을 올리지는 않고 그대로 유지했습니다.

미쓰비시중공업과 두산에너빌리티: 3강 뒤를 받치는 공급자들

미쓰비시중공업은 GE 버노바, 지멘스 에너지와 함께 대형 가스터빈 시장을 이끄는 일본 회사입니다. 2026 회계연도 1분기(2026년 4~6월) 대형 가스터빈 수주잔고는 35GW로 1년 전 23GW보다 늘었습니다. 이번 분기 수주 물량은 2028~2030년에 인도합니다. 회사는 2024년 대비 생산 능력을 두 배로 키우는 계획을 진행 중이면서도 "계약할 프로젝트를 선별하고 있다"고 밝혔습니다(유틸리티 다이브, 2026년 8월 13일).

두산에너빌리티는 국내에서 유일하게 대형 가스터빈을 만드는 회사입니다. 2019년 국산화한 380MW급 H급 터빈으로 2025년 10월 처음 미국 빅테크와 수출 계약(2기)을 맺었습니다. 이어 2025년 12월 3기, 2026년 1분기 7기를 더해 미국 수주가 12기, 약 4.56GW가 됐습니다. 2026년 10월 6일에는 창원 공장에서 첫 미국행 터빈 출하식을 열었습니다. MTN은 고객을 스페이스X와 합병한 xAI로 보도했습니다. 2026년 3월에 발표한 7기 계약은 2029년 5월부터 매달 1기씩 인도하는 조건입니다.

회사역할최근 수치출처
GE 버노바GEV대형·항공 전용형 가스터빈, 전력망 장비가스 장비 116GW(슬롯 예약 포함), 2030년 연 30GW 목표2026년 2분기 실적
지멘스 에너지(독일)대형·중형 가스터빈, HVDC·변압기, 풍력확정 가스터빈 잔고 69GW, 전사 잔고 1,620억 유로2026 회계연도 3분기 실적
미쓰비시중공업(일본)대형 가스터빈, 원전 설비대형 가스터빈 잔고 35GW, 생산 능력 2배 계획2026 회계연도 1분기 설명회
두산에너빌리티034020380MW급 가스터빈, 원전 주기기, SMR 소재미국 가스터빈 12기(약 4.56GW), 상반기 수주 7조1,225억 원MTN, 아시아경제

두산에너빌리티의 몫은 아직 3강보다 작습니다. 2025년 말까지 누적 수주가 13기였고 2030년까지 45기를 목표로 합니다. 창원 공장 생산 능력은 2028년 연 12기로 늘릴 계획입니다. 2026년 상반기 에너빌리티 부문 수주는 7조1,225억 원으로 전년 동기보다 89.6% 증가했고 수주잔고는 26조3,509억 원입니다. 가스터빈 외에도 원전 원자로·증기발생기 같은 주기기와 뉴스케일 등 SMR 기업에 소재를 공급하는 사업이 있어 함께 봐야 합니다.

원전: 빅테크가 24시간 탄소 없는 전기를 20년 단위로 산다

원전은 탄소를 내지 않으면서 하루 24시간 거의 일정하게 전기를 만듭니다. 빅테크는 새 원전을 짓기보다 이미 있는 원전의 전기를 장기 계약(PPA)으로 사거나, 멈춘 원전을 다시 돌리거나, 출력을 조금씩 늘리는(업레이트) 쪽을 먼저 택했습니다. 새 원전은 짓는 데 10년 가까이 걸리지만 이 방식은 몇 년 안에 전기를 확보할 수 있기 때문입니다.

흐름은 2024년 9월 20일 컨스텔레이션 에너지와 마이크로소프트의 계약에서 시작됐습니다. 스리마일섬 원전 1호기(현재 이름은 크레인 청정에너지센터)는 2019년 경제성 문제로 멈췄습니다. 계약은 이 원전을 재가동해 약 835MW의 전기를 20년 동안 마이크로소프트에 공급하는 내용입니다. 컨스텔레이션 주가는 이날 22.3% 올랐고 재가동 목표는 2028년에서 2027년으로 앞당겨졌습니다.

차트 수치 보기

차트 요약: 컨스텔레이션 에너지(CEG) 일봉, 2024-06-03~2026-10-09. 종가 208.26 USD → 298.07 USD(+43.1%), 기간 고가 412.70(2025-10-15), 저가 155.60(2024-08-05). 표시 지점: MS 원전 계약 2024-09-20 종가 254.98, 딥시크 충격 2025-01-27 종가 275.00, 캘파인 인수 2026-01-07 종가 338.63.

그 뒤 계약이 줄을 이었습니다.

발표일전력 판매자구매자내용
2024년 9월 20일컨스텔레이션 에너지CEG마이크로소프트크레인(스리마일섬 1호기) 재가동, 약 835MW, 20년
2024년 10월 16일X-에너지아마존2039년까지 SMR 5GW 목표
2025년 6월 3일컨스텔레이션 에너지CEG메타클린턴 원전 1,121MW, 20년, 2027년 6월부터
2025년 6월 11일탈렌 에너지TLN아마존서스쿼해나 원전 1,920MW, 2042년까지
2026년 1월 9일비스트라VST, 오클로, 테라파워메타2035년까지 최대 6.6GW
2026년 10월 6일컨스텔레이션 에너지CEG구글원전 11기 출력 증강 890MW, 20년

출처: 컨스텔레이션·탈렌 보도자료, 월드 뉴클리어 뉴스, 파워 매거진, 유틸리티 다이브

2025년 5월 23일 미국 대통령 행정명령도 같은 방향입니다. 이 명령은 미국 원전 용량을 2024년 약 100GW에서 2050년 400GW로 늘리는 것을 정책 목표로 삼고 원자력규제위원회(NRC)가 새 원자로 신청을 18개월 안에 결정하도록 했습니다.

다만 SMR은 아직 전기를 만들지 않습니다. 구글과 카이로스 파워의 첫 50MW 원자로는 2030년, 메타와 테라파워의 첫 두 기는 빠르면 2032년 가동이 목표입니다. 지금 원전 계약이 주는 전기는 대부분 기존 원전에서 나옵니다. SMR 계약은 2030년대 공급을 미리 확보하는 성격으로 읽어야 합니다.

현장 발전: 전력망을 기다리지 않는 데이터센터

전력망 연결을 몇 년씩 기다릴 수 없으면 데이터센터는 부지 안에 직접 발전기를 둡니다. 이를 "비하인드 더 미터(behind-the-meter)" 발전이라고 부릅니다. 주로 소형 가스터빈, 대형 가스엔진, 연료전지가 쓰입니다.

가장 잘 알려진 사례는 xAI의 데이터센터 콜로서스입니다. 테네시주 멤피스 보건당국은 2025년 7월 2일 xAI의 가스터빈 15기를 허가했고, 미시시피주 당국은 2026년 3월 사우스헤이븐 부지의 터빈 41기를 허가했습니다. 로이터는 2026년 7월 콜로서스 2에서 허가 없이 돌아가는 터빈이 59기라고 보도해 환경 단체의 소송과 배출 논란이 이어지고 있습니다. 전력망을 건너뛰는 방법에도 인허가라는 병목은 남아 있습니다.

장비 회사 실적에도 현장 발전 수요가 나타납니다. 연료전지 회사 블룸 에너지는 2026년 2분기 매출 10억6,540만 달러로 전년 동기보다 165.5% 증가해 처음으로 분기 10억 달러를 넘었습니다. 캐터필러의 발전 부문 매출은 같은 분기 30억9,800만 달러로 29% 늘었습니다. 회사는 증가 원인으로 주로 데이터센터용 대형 엔진과 터빈을 꼽았습니다. 핀란드 바르질라도 2026년 상반기에 데이터센터 두 곳에서 1.2GW 규모 엔진 발전 수주를 확정했습니다.

13F로 본 기관 보유: 늘린 곳과 줄인 곳이 비슷하다

미국 운용사는 분기마다 SEC에 보유 주식을 신고합니다(13F). Trading Journl이 수집하는 13F 공시 기준으로 2026년 2분기 발전 관련 세 종목의 기관 보유 변화를 보면 보유를 늘린 곳이 많지만 줄인 곳도 적지 않습니다.

종목보유 기관보유 확대보유 축소신규 편입전량 매도
GE 버노바GEV97곳49곳45곳1곳0곳
컨스텔레이션 에너지CEG93곳56곳32곳2곳2곳
비스트라VST95곳56곳35곳2곳1곳

출처: SEC EDGAR 13F(2026년 2분기), Trading Journl 집계(2026년 10월 12일 기준)

GE 버노바는 주가가 크게 오른 뒤라 늘린 기관(49곳)과 줄인 기관(45곳)이 거의 같았습니다. 피델리티(FMR)는 보유 수량을 11.9% 줄였고 블랙록은 5.0% 늘렸습니다. 13F는 지금의 판단 근거라기보다 기관 수급의 방향을 확인하는 보조 자료로 쓰는 편이 맞습니다. 분기 말 시점의 보유만 보여주고 분기 말 뒤 최대 45일 늦게 공개되기 때문입니다.

발전 기업을 볼 때의 한계와 리스크

첫째, 지금의 공급 부족은 공급 확대를 부릅니다. GE 버노바는 연 20GW에서 30GW로, 미쓰비시중공업은 두 배로, 지멘스 에너지는 대형 터빈 생산을 2027년 연 15기 더 늘릴 계획입니다. 증설이 끝나는 2028~2030년에 수요 증가가 기대보다 느리면 가격 결정력이 약해질 수 있습니다. 반대로 슬롯 예약은 돈을 미리 내는 계약이고 취소하면 그 돈을 돌려받지 못한다고 보도됐습니다. 그래서 계약 물량이 쉽게 사라지지는 않는다는 반론도 있습니다.

둘째, 주가는 AI 투자 기대와 함께 움직입니다. 2025년 1월 27일은 중국 딥시크가 적은 비용으로 AI 모델을 만들었다는 사실이 알려진 날입니다. 이날 종가 기준으로 GE 버노바는 21.5%, 컨스텔레이션은 20.9%, 비스트라는 28.3% 떨어졌습니다. 수주잔고가 그대로인데도 "AI에 필요한 전기가 생각보다 적을 수 있다"는 의심만으로 하루 20% 넘게 빠진 것을 보면 이 업종은 아직 AI 테마로 거래됩니다.

셋째, 사업마다 다른 위험이 있습니다. 가스발전은 천연가스 가격과 탄소 규제, 지역 주민의 배출 반대에 노출됩니다. 원전 재가동은 인허가와 계통 연결 일정이 밀릴 수 있고 SMR은 기술과 비용이 아직 검증되지 않았습니다. GE 버노바와 지멘스 에너지를 볼 때 가스터빈 호조만으로 회사 전체를 판단하면 안 됩니다. 두 회사 모두 풍력 부문 손실도 함께 안고 있습니다.

투자자가 확인해야 할 체크포인트

  • 가스터빈 회사의 수주잔고에서 정식 수주와 슬롯 예약을 나눠 봤는가?
  • 이번 분기 새로 계약한 GW가 출하한 GW보다 많은가, 그 차이가 줄고 있지는 않은가?
  • 생산 능력 증설 일정(2028~2030년)과 고객의 데이터센터 가동 일정을 함께 확인했는가?
  • 원전 계약이 기존 원전의 전기인지, 재가동·출력 증강인지, 아직 짓지 않은 SMR인지 구분했는가?
  • 풍력처럼 손실을 내는 사업부가 회사 전체 이익에 얼마나 영향을 주는지 확인했는가?
  • AI 수요에 대한 의심이 생긴 날 주가가 얼마나 빠졌는지, 그 뒤 실적이 그 의심을 확인했는지 기록했는가?

자주 묻는 질문

Q1. 가스터빈과 항공기 제트엔진은 같은 기술인가요?

원리는 같습니다. 공기를 압축하고 연료를 태워 그 힘으로 회전체를 돌린다는 점에서 둘 다 가스터빈입니다.

다만 발전소용 대형 터빈은 무게가 수백 톤이고 출력이 수백 MW에 이릅니다. 배기열로 증기터빈을 한 번 더 돌리는 복합화력에 쓰입니다. 항공기 엔진을 바탕으로 만든 항공 전용형 터빈은 출력이 작은 대신 빨리 켜고 끌 수 있어서 데이터센터 현장 발전이나 수요가 몰리는 시간대 발전에 주로 쓰입니다.

Q2. SMR(소형모듈원전)은 언제부터 데이터센터에 전기를 공급하나요?

빅테크와 계약한 SMR의 첫 가동 목표는 대부분 2030년 이후입니다. 구글·카이로스 파워의 첫 원자로는 2030년, 메타·테라파워의 첫 두 기는 빠르면 2032년이 목표입니다.

따라서 2020년대 후반까지 데이터센터가 쓰는 원전 전기는 주로 기존 원전과 재가동·출력 증강에서 나옵니다. SMR 관련 뉴스는 당장의 공급보다 2030년대 공급 계약으로 읽는 편이 정확합니다.

핵심 요약

  • 발전은 AI 데이터센터 전력 공급망의 첫 단계이며 24시간 꾸준한 전기가 필요해 가스터빈과 원전에 수요가 몰렸습니다.
  • 대형 가스터빈은 GE 버노바·지멘스 에너지·미쓰비시중공업이 주도하고 대기 기간은 3~5년 이상, 일부 계약은 2031~2034년 인도분입니다.
  • GE 버노바의 가스 장비 계약은 2026년 2분기 116GW(정식 53GW + 슬롯 예약 63GW), 지멘스 에너지의 수주잔고는 1,620억 유로로 모두 사상 최대 수준입니다.
  • 두산에너빌리티는 미국에서 가스터빈 12기(약 4.56GW)를 수주하며 공급자로 들어섰지만 규모는 아직 3강보다 작습니다.
  • 빅테크 원전 계약은 대부분 기존 원전의 전기·재가동·출력 증강이며 SMR은 2030년 이후 공급입니다.
  • 증설로 인한 공급 과잉 가능성과 AI 수요 의심에 따른 급락(딥시크 충격 당일 -20%대)이 이 업종의 핵심 리스크입니다.

참고 자료

  • GE 버노바, "GE Vernova Reports Second Quarter 2026 Financial Results, Raises 2026 Financial Outlook"(2026년 7월 22일)
  • Power Engineering, "Data centers drive record surge in GE Vernova power equipment orders as turbine slots tighten through 2030"(2026년 4월 23일)
  • 지멘스 에너지, 2026 회계연도 3분기 실적 발표(2026년 8월 5일)
  • AP(BreakingNews.ie 게재), "German government grants loan guarantee to Siemens Energy"(2023년 11월 14일)
  • CNBC, "Siemens Energy shares slide 32% after company seeks support from German government"(2023년 10월 26일)
  • Utility Dive, "Mitsubishi gas turbine backlog"(2026년 8월 13일)
  • Utility Dive, "Gas turbine supply crunch set to raise prices 195% by 2027: WoodMac"(2026년 4월 9일)
  • Power Engineering·Gas Outlook, 넥스트에라 존 케첨 CEO 발언 보도(2025년 3월·6월)
  • MTN, 두산에너빌리티 미국행 가스터빈 출하식 보도(2026년 10월 6일)
  • 스마트투데이, 두산에너빌리티 미국 가스터빈 7기 수주 보도(2026년 3월 6일)
  • 헤럴드경제, 두산에너빌리티 가스터빈 누적 수주와 목표 보도(2026년 2월 2일)
  • 아시아경제, 두산에너빌리티 2026년 2분기 잠정 실적 보도(2026년 7월 27일)
  • 컨스텔레이션 에너지, 2026년 2분기 실적 보도자료(2026년 8월 6일)
  • World Nuclear News, Meta 원전 계약(2026년 1월 9일), Vistra PPA(2026년 2월 27일), FERC Crane 결정(2026년 6월 8일) 보도
  • Utility Dive, "Constellation-Google deal will bring 890 MW of new nuclear to PJM"(2026년 10월)
  • 탈렌 에너지, 아마존 1,920MW PPA 보도자료(2025년 6월 11일)
  • POWER Magazine, 아마존·X-에너지 SMR 계약(2024년 10월), 컨스텔레이션 캘파인 인수 완료(2026년 1월) 보도
  • 미국 백악관, 행정명령 14300 "Ordering the Reform of the Nuclear Regulatory Commission"(2025년 5월 23일)
  • Action News 5, 멤피스 보건당국 xAI 터빈 허가 보도(2025년 7월 2일); 로이터 xAI 콜로서스 2 터빈 보도(2026년 7월 14일)
  • 블룸 에너지 2026년 2분기 실적(SEC 제출 자료, 2026년 7월 28일); 캐터필러 2026년 2분기 실적(SEC 제출 자료, 2026년 8월 4일); 바르질라 2026년 반기 보고서(2026년 7월 21일)
  • SEC EDGAR 13F 공시(2026년 2분기), Trading Journl 13F 집계
  • 주가: Alpaca 일봉 데이터(종가 기준 계산)
